「良好的空間計畫」過往在台灣,是進步者反對徵收、抑制土地炒作的重要論述。由於過往「非都市土地」的管制多有例外放寬,開啟土地開發的尋租空間。當「使用管制」(粗略地說就是「不准開發」)找不到一個通盤的計畫去支撐,要挑戰此一管制的開發方總是能夠輕易過關。「缺乏規劃」與「零星開發」的惡性循環在廣袤的原野持續上演。
當2015年《國土計畫法》通過,中央政府終於打算對非都市土地開始進行規劃伊始,「成長管理」的實施就乘載著眾人的期待與監督。然而,眾開發方也不是省油的燈,各自想方設法希望在轉軌至國土計畫前儘量拿到開發的入場券,以免未來提的開發計畫都將比過去來得困難。此次各縣市國土計畫所劃定的「未來發展地區」、「城鄉發展區第二類之三(以下簡稱「城鄉2-3」)加總起來就遠遠超過全國國土計畫本來預期的發展面積兩倍。究竟,畫大餅可以幹嘛?超越量能的規劃幻夢又有什麼後遺症?以下將從「成長管理」的角度來檢視國土計畫的能與不能。
未來發展地區、城鄉2-3、新增產業用地?
國土計畫依據管理目標對土地有不同的分類,因此一開始閱讀國土計畫時總對於具有相似性質、但命名卻有所不同的專有名詞感到頭痛。以產業發展用地為例,可能指涉產業發展的用地就有「未來發展地區」、「城鄉2-3」、「新增產業用地」等三個名詞。
「未來發展地區」是涵括所有未來15年「待開發用地」的計畫用語,與其相對的概念是「既有發展地區」及「需保護地區」。這個分類的目的在於幫助縣市政府清楚表達空間發展構想,以及引導合理成長。也就是說一塊土地在各縣市中,不是「已經開發」,就是「不能開發」或「將被開發」。

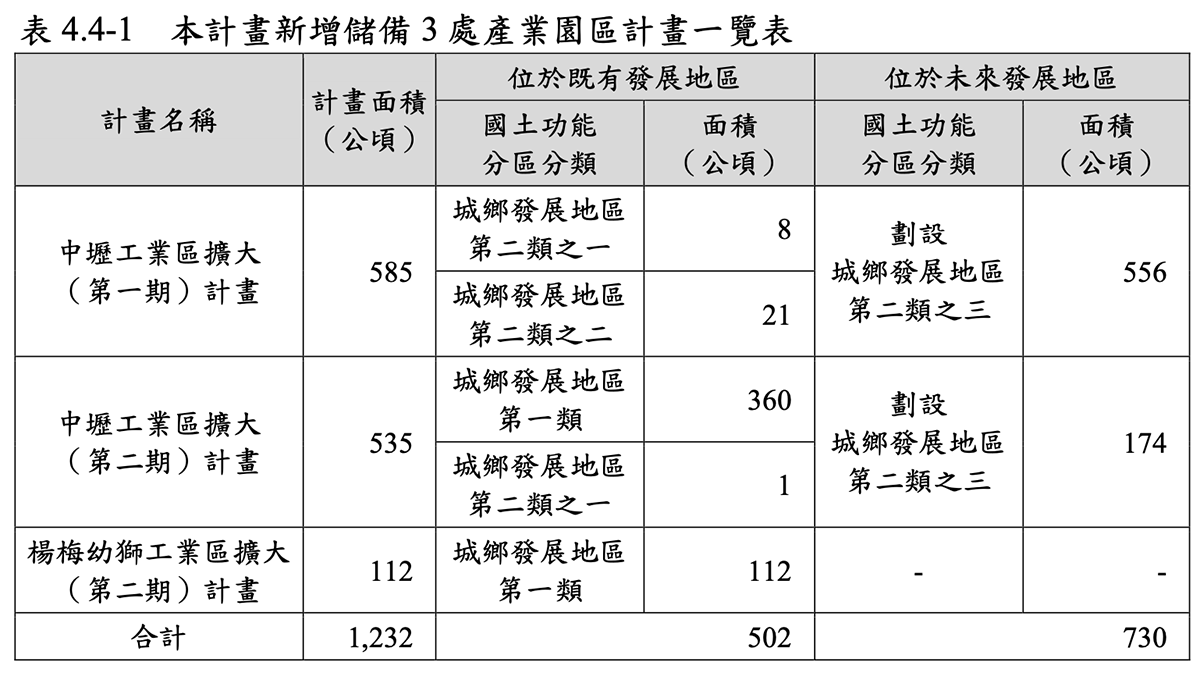

「新增產業用地」理論上則是在「未來發展地區」的框架下,又繼續細分的一個子分類。與其相對的概念是「新增住商用地」、「新增其他發展需要類型用地」。然而,要「新增產業用地」也不一定要從農地著手,未開發或已取得開發許可的都市計畫區也算數。因此,有些「新增」的用地可以算在「既有發展地區」。例如,桃園擴大中壢工業區的計畫就出現「新增產業用地」位於「既有發展地區」的情況。
「城鄉2-3」屬於功能分區的一個子範疇,代表著未來5年內將要開發但尚未獲得許可或尚未走到公開展覽程序的計畫用地。與其相對的概念是「城鄉2-1」、「城鄉2-2」,分類目的在於「分辨該地區的開發已經完成?」因此,其性質和未來發展地區相近,只是一個計畫年期是20年,一個是5年。理想上,每五年一次的縣市國土計畫通盤檢討會讓城2-3變成城2-2或2-1,未來發展地區則會陸續變成城2-3,排隊發展的成長將變得更加有跡可循。
三者之間的實際關係可以統整為下圖:

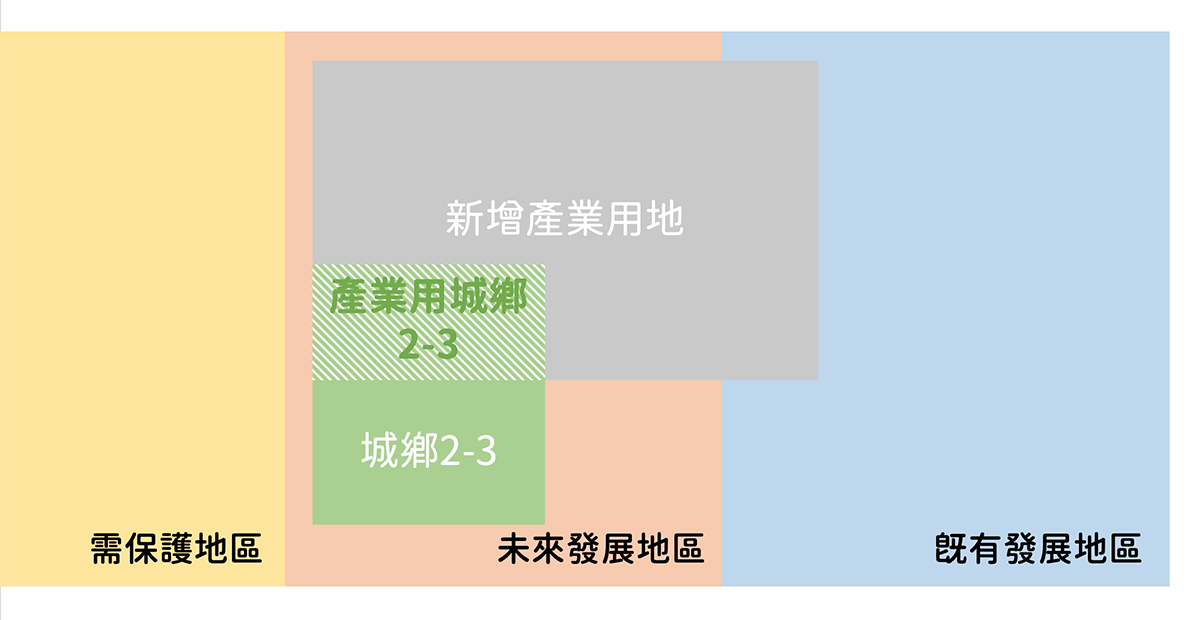

「城鄉2-3」、「未來發展地區」與「新增產業用地」的三者關係圖
突破天際的未來發展地區、新增產業用地面積
有些縣市宛如害怕下次通盤檢討就不能再新增開發面積,在地方國土計畫盡其所能(但又不考慮量能)的將城鄉發展總量劃設到既有發展的1.5倍。例如,雲林縣百來年的既有發展面積只有18,337公頃左右,未來15年的發展面積卻畫了11,190公頃。比例同樣懸殊的還有桃園,既有發展地區已有40,958公頃,現在所畫的未來發展地區也高達22,028公頃*。這些規劃就像資本額百萬的公司期待未來十五年可以年收破兆。
國土計畫審議委員會亦注意到此問題,皆要求這些縣市分出短期(5年內)及中長期(5-20年)規劃,以符合現實。但從結果來看,只有城2-3總量得到嚴格的審認,未來發展地區的浮濫劃設已被視為次要議題而任其通過。
經濟部2019年規劃的「產業政策白皮書」根據過去三十年來的總體經濟曲線估算,在充分利用的前提下,台灣直到2036年僅需增加3,311公頃的產業用地。如今一個桃園加彰化的自定義新增產業用地量就超過全台總量,更別提雲林還喊出4503公頃的倉儲用地。
浮濫劃設作為一種難以捉摸的承諾
支持任由地方劃設未來發展地區的理由有二,一是尊重地方自治權限,二是讓預期分散,使得炒作的壓力不會集中在已經確定要開發的一小範圍。然而,從過去已經「喊出」要做新訂擴大都市計畫的地區的現況來看,違規轉用將更加猖狂的發生。從「違章工廠回報系統」的後台就可以看到,儘管目前其編定在區域計畫體系下依舊是特定農業區或一般農業區,因為「全區合法化」指日可待,許多工廠都已明目張膽的進駐,縣市政府也相對對於這些地域的新增睜一隻眼閉一隻眼,作為檢舉者也同樣懷疑:「未來這個地方都會變成工業區,是否其實是我該退讓?」台中烏日溪南都市計畫、彰化水五金田園生產特定區、高雄岡山九鬮計畫產業園區等地就是這些「承諾」的現在進行式。
規劃作為一種「承諾」,在尚未落實之前就已經在地方造成效果,每個行動者對於時間、空間、權力、能動性的預期都讓國土計畫的未來充滿變數。尤其,在土地管理端尚未完備的情況下,這類「承諾」將顯得更為脆弱,且使投機者更易於利用來破壞規範,斲傷總體的公共利益。縱使內政部一再強調程序未完備之前,城2-3的「容許使用情形比照農業發展地區第2類規定辦理」,在土管沒有同時進步的前提下,放任縣市政府肆意透過國土計畫「承諾」,將推波助瀾更多的投機行為,甚且讓空間計畫失去公信力及約束力。
事實上,「發展」的語彙從來不缺,開發的思維滲透進入國土計畫的空間概念之中也無需意外。但是,開宗明義要處理成長管理課題以保全生態及農業總量,就是國土計畫法自身。國土計畫走出了規劃非都市區域的第一步,下一步除了要讓縣市政府務實規劃,更需加強土地管理,確保「開發」在對的地方發生。
